(通讯员 张延祥)正值七月,,,,,酷暑难耐,,,,,忙碌的检修现场,,,,,暑气蒸腾,,,,,给检修参战人员带来了极大的困难。。。。。。然而,,,,,“k8凯发人”早已习惯与逆境斗、与难题斗、与时间斗,,,,,就为实现“一次开车成功”和“一次开工无泄漏”的“两个一”奋斗目标。。。。。。检修参战人员顶着烈日,,,,,热情高涨,,,,,拭汗前行,,,,,取得了阶段性进展。。。。。。
截止7月19日,,,,,华北石化装置检修项目各项任务全部开启,,,,,正式进入全面攻坚阶段。。。。。。

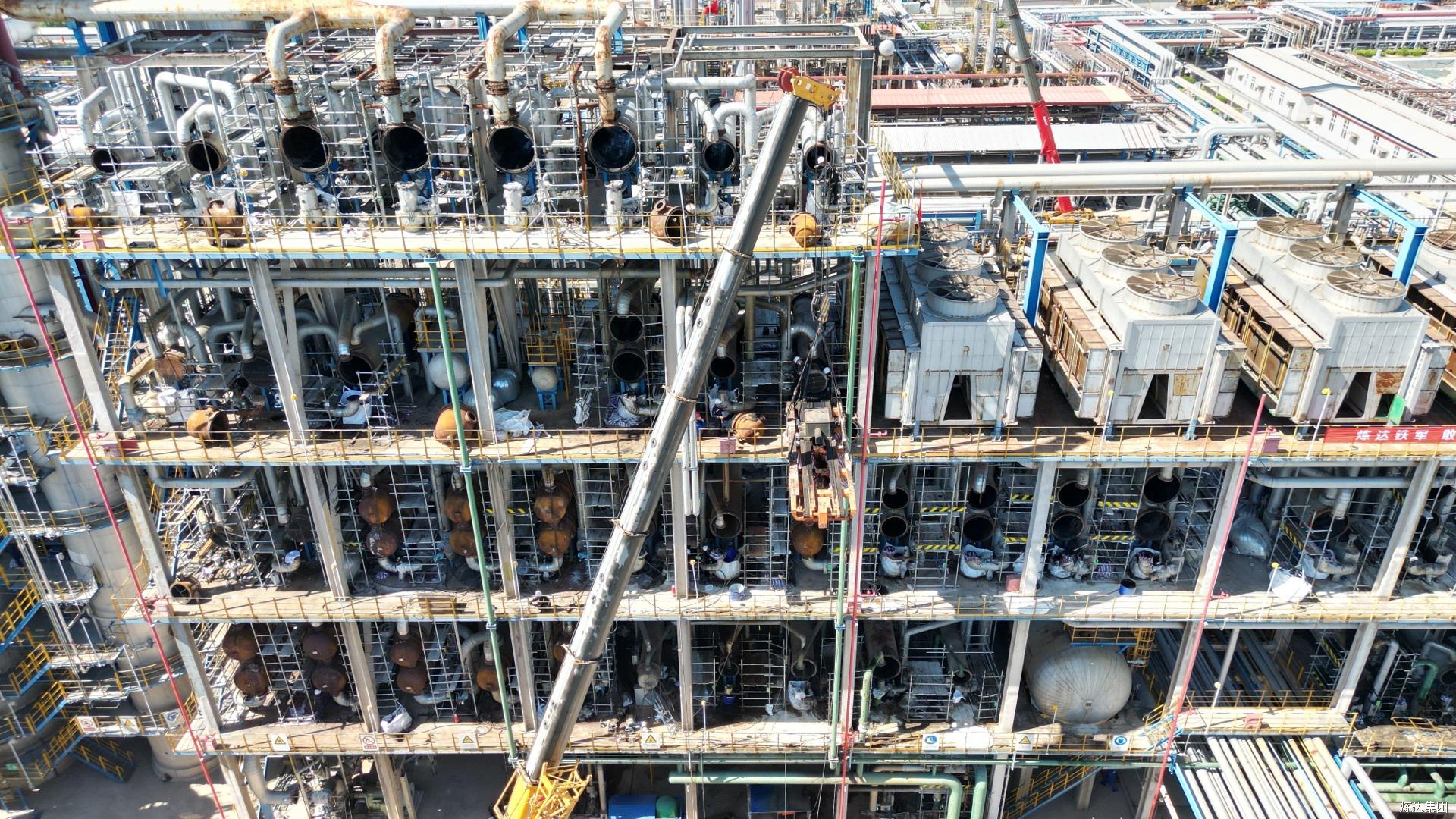

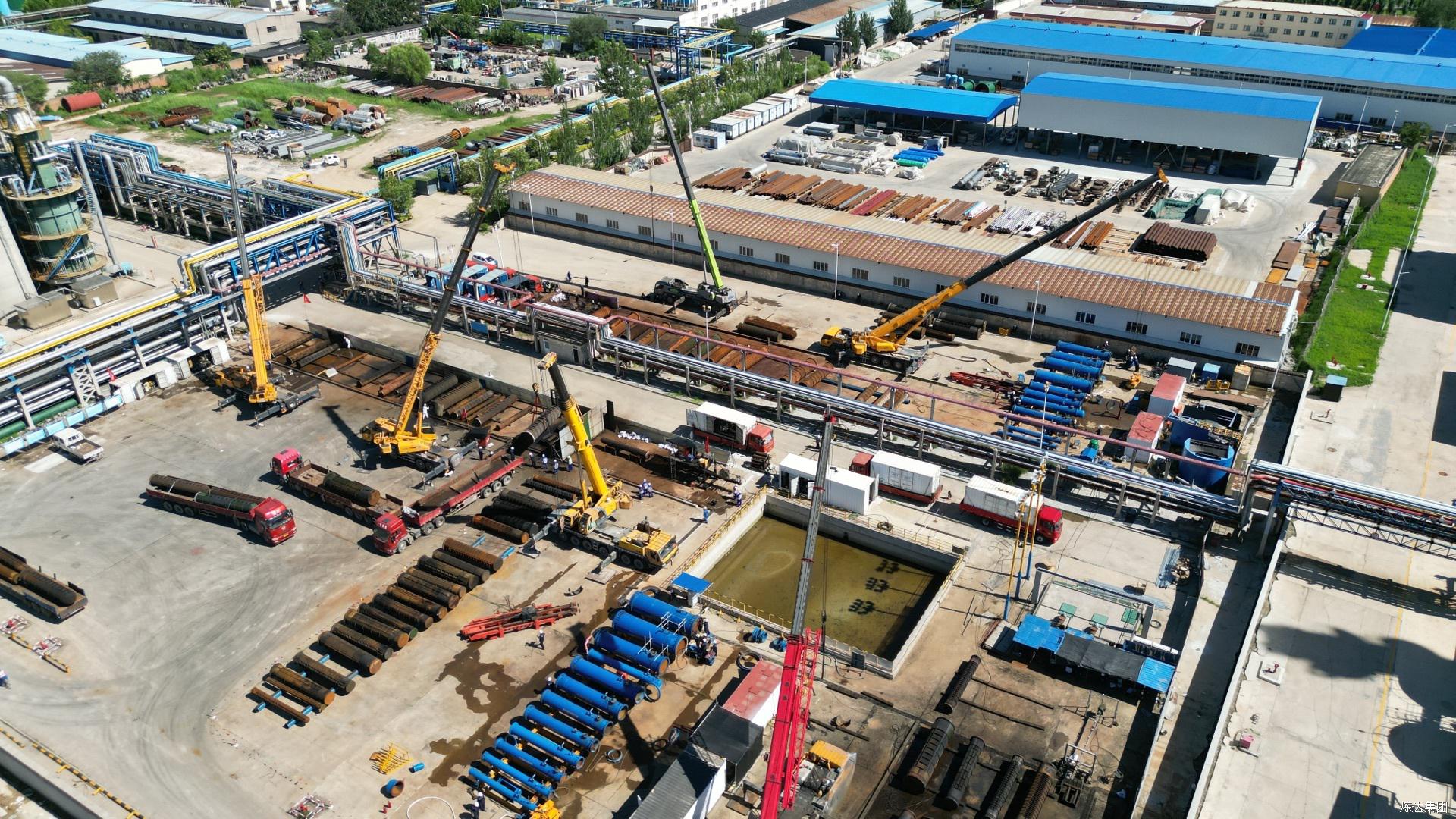

目前,,,,,常减压装置主线换热器已抽出59台管束,,,,,回装9台,,,,,剩余12台三天内送至清洗场地,,,,,25座容器已完成7座拆检清理工作,,,,,9台空冷器已完成3台拆检及更换风机、水箱;;;;;;;常压塔、汽提塔、初溜塔已开始拆塔盘、通道板,,,,,整体完成30%;;;;;;;常压炉、减压炉已完成908根热管拆除;;;;;;;工艺及技改共计11项近7700吋焊口,,,,,已预制完成3400吋,,,,,电脱盐4座储罐清淤接近尾声,,,,,其它常规检修进度可控。。。。。。
动力锅炉装置整体项目完成45%,,,,,其中主线项目余热锅炉两台50吨省煤器已完成保温、膨胀节、烟道的拆除工作,,,,,运行轨道安装完成,,,,,预计7月23号两台设备达到落地条件,,,,,新省煤器预计8月13号组对安装完成,,,,,此项目也定为整个检修的节点项目,,,,,项目部高度重视,,,,,反复查询图纸和现场实际测量、计算,,,,,专项方案已审批通过。。。。。。
电气仪表专业20台调节阀已外送,,,,,22台流量计全部送检,,,,,18台热电偶拆检全部完成,,,,,3台机柜更换接近尾声,,,,,已敷设电缆12800米,,,,,整体进度完成62%,,,,,进度可控。。。。。。

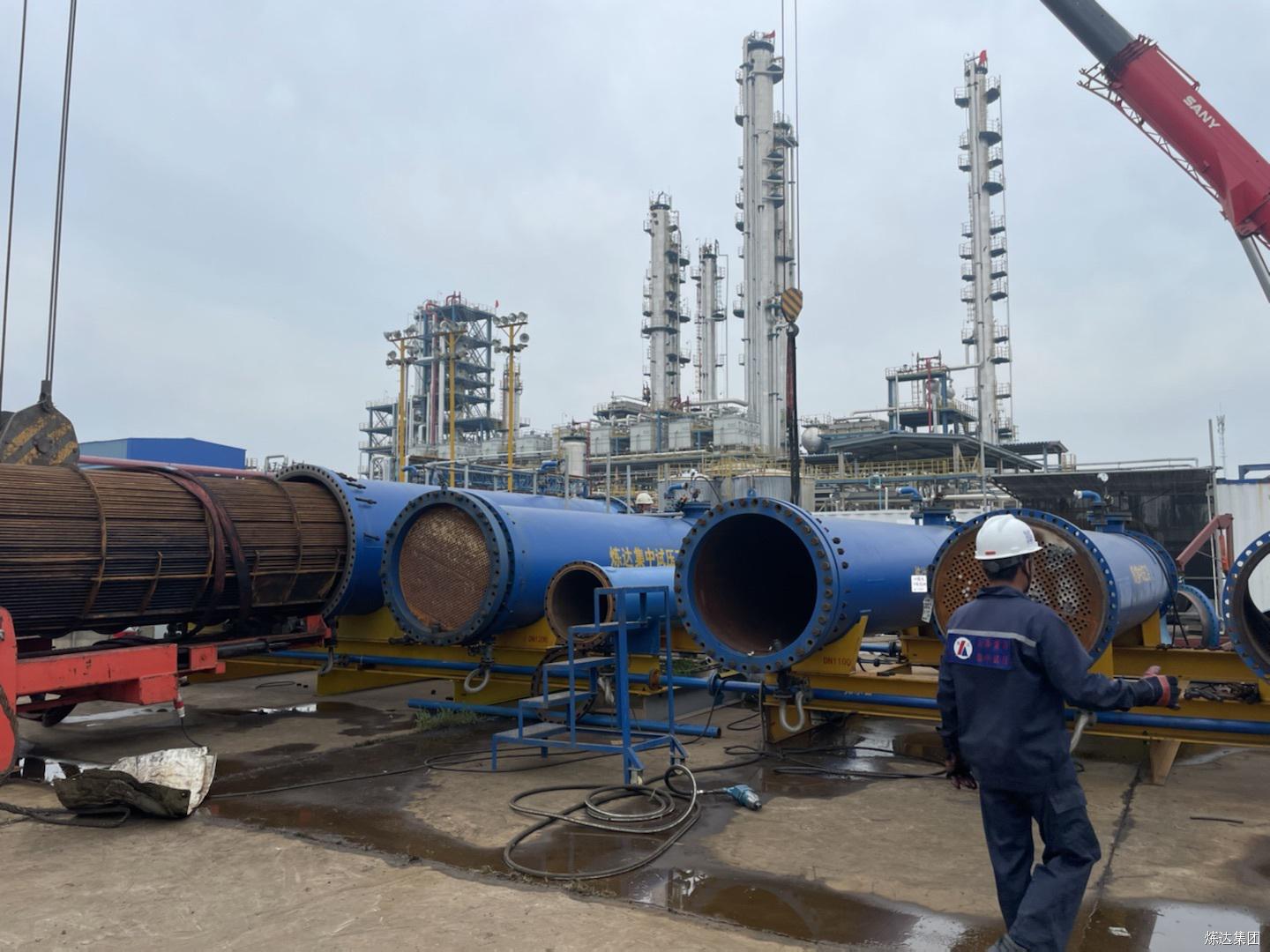

清洗及集中试压工作在清洗场地预计将有近440台管束进入,,,,,现已收到192台换热器管束,,,,,共清洗验收完毕153台;;;;;;;集中试压预计有350台管束,,,,,现已完成82台管束试压验收。。。。。。
另外,,,,,项目部还肩负着呼和浩特石化80余台新管束和136台旧管束的清洗和集中试压任务,,,,,预计将在7月24日部分人员及工装转移至呼和浩特石化,,,,,开启“双线”作战。。。。。。
